建設業の原価管理とは|工事ごとの原価が月末までわからない原因と、ソフトを入れても変わらない会社の直し方

建設業の原価管理とは|工事ごとの原価が月末までわからない原因と、ソフトを入れても変わらない会社の直し方(工事台帳エクセルテンプレート付き)

DX推進の「人材不足」「内製化」にお悩みではありませんか?

DXのCTA画像

・6万名以上のエンジニアネットワークを活用して課題を解決※
・貴社のDX戦略立案から実行・開発までワンストップで支援可能

※エンジニア数は2026年8月期 第1四半期決算説明資料に基づきます。

「工事が終わってみたら赤字だった」「月末に集計するまで、どの工事がいくら使っているか分からない」。原価管理ソフトやExcelの工事台帳を使っている建設会社でも、こうした声は少なくありません。

原因は、ソフトの機能でも担当者の能力でもありません。日報、注文書、請求書という原価のもとになる情報を、月末に人が集めてから入力していることにあります。入力が月末である限り、どのソフトを使っても、原価が見えるのは月末の後です。

本記事では、建設業の原価管理の基本を整理したうえで、工事ごとの原価が月末までわからない原因を費目ごとに切り分け、今のソフトとExcelを残したまま月の途中で予算と実績を比べる方法を解説します。工事台帳の予実シート(Excel)も用意しましたので、参考にしてください。

建設業の原価管理とは

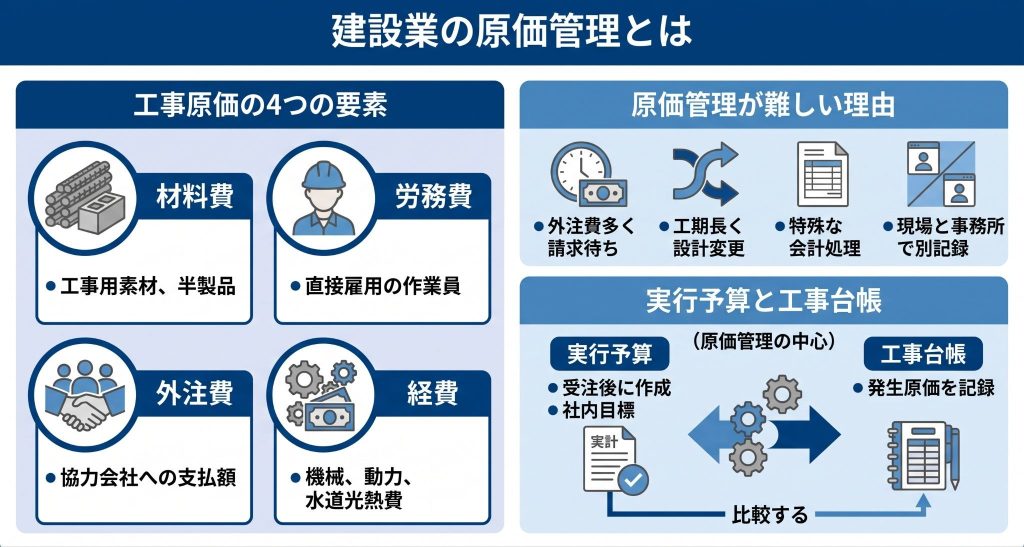

建設業の原価管理とはを表したイメージ

建設業の原価管理とは、工事ごとにかかる費用を予算と比べながら管理し、利益を確保する取り組みのことです。製造業のように同じ製品を繰り返し作るのではなく、1件ごとに内容も場所も違う工事を扱うため、工事単位で原価を追う点に特徴があります。

工事原価の4つの要素

建設業の工事原価は、国土交通省の告示で次の4つに分けられています。決算で作る完成工事原価報告書も、この4つの区分で作ります。

費目内容
材料費工事のために直接購入した素材、半製品、製品など
労務費工事に従事した、直接雇用の作業員に対する賃金、給料、手当など
外注費協力会社に、材料と作業をあわせて任せた工事の支払額
経費上の3つ以外の費用。機械の費用、動力・水道光熱費、現場の従業員の給料、法定福利費など

参考:国土交通省|建設業法施行規則別記様式第十五号及び第十六号の国土交通大臣の定める勘定科目の分類

建設業の原価管理が難しい理由

  • 外注費の割合が大きく、協力会社の請求を待たないと金額が確定しない
  • 工期が長く、工事の途中で設計変更や追加工事が起きる
  • 完成前の工事にかかった費用は「未成工事支出金」として扱うなど、会計の処理が一般の業種と違う
  • 現場(工事部)と事務所(経理)で、原価を別々に記録していることが多い

実行予算と工事台帳

実行予算は、受注が決まってから着工までに作る、工事ごとの原価の計画です。発注者に出す見積とは別に、「この金額以内で工事を終える」という社内の目標として作ります。

工事台帳は、工事ごとに発生した原価を記録する帳票です。実行予算と工事台帳の実績を並べて比べることが、原価管理の中心になります。

関連記事:ERPによる原価管理とは?メリットや導入のポイントを解説

建設業で原価管理の重要性が増している背景

建設資材の価格は上がり続けています。建設物価調査会の建設資材物価指数(東京、2015年を100とした指数)は、2026年6月に建設総合で149.6となり、前年同月を5.2%上回りました。

建設業従事者1,060名への調査では、資材の高騰で利益率が低下したと答えた人が68.1%にのぼります。2024年4月からは時間外労働の上限規制も建設業に適用され、月末にまとめて残業で集計するやり方は続けにくくなっています。

見積の時点と工事の時点で原価が変わる以上、工事の途中で原価を確かめ、早めに手を打てるかどうかが利益を左右します。

参考:建設物価調査会|建設資材物価指数(2026年6月)

参考:PR TIMES|建築資材の価格高騰と原価管理に関する実態調査(アイピア)

参考:厚生労働省|建設業の時間外労働の上限規制

建設業の原価管理の基本の流れ

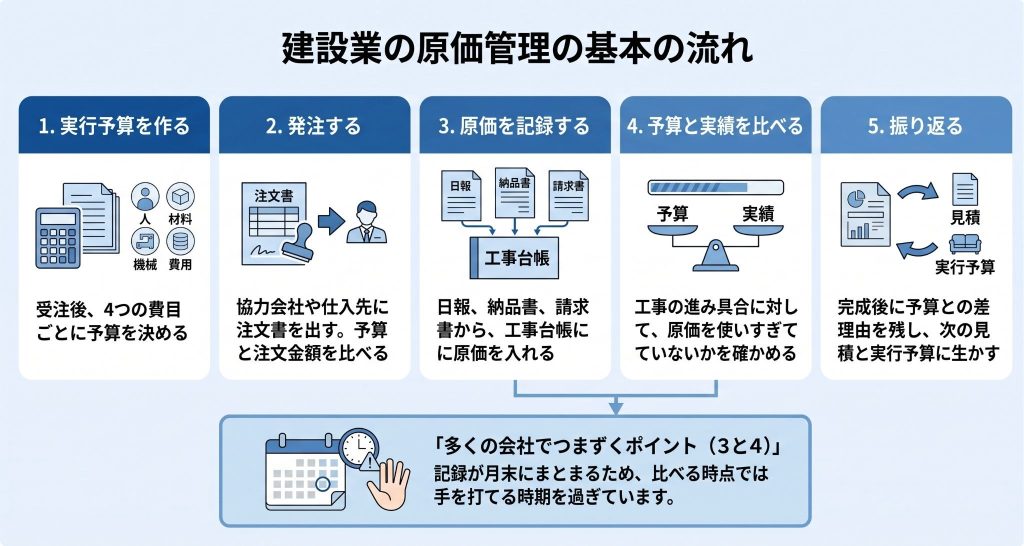

建設業の原価管理の基本の流れを表したイメージ
  • 1. 実行予算を作る:受注後、4つの費目ごとに予算を決める
  • 2. 発注する:協力会社や仕入先に注文書を出す。予算と注文金額を比べる
  • 3. 原価を記録する:日報、納品書、請求書から、工事台帳に原価を入れる
  • 4. 予算と実績を比べる:工事の進み具合に対して、原価を使いすぎていないかを確かめる
  • 5. 振り返る:完成後に予算との差の理由を残し、次の見積と実行予算に生かす

多くの会社でつまずくのは、3と4です。記録が月末にまとまるため、比べる時点では手を打てる時期を過ぎています。

工事ごとの原価が月末までわからない原因

先の調査では、予算と実際の原価の差を把握するタイミングについて、「月次の締めの時点」が37.3%、「工事が完了した後」が24.0%でした。リアルタイムに把握できている人は23.7%です。6割の人は、月末か工事の後にならないと差が分かっていません。

なぜ月末まで分からないのか。費目ごとに、原価が発生する時点と、工事台帳に載る時点を並べると、理由が見えてきます。

費目原価が発生する時点もとになる書類工事台帳に載る時点(よくある運用)
労務費作業した日日報月末に日報を集計した後
外注費協力会社が作業した日注文書、出来高の報告協力会社の請求書が届いた後(翌月)
材料費納品された日納品書仕入先の請求書が届いた後(翌月)
経費使った日、契約した日経費精算、リース契約月末の経費精算の後

どの費目も、原価が発生してから台帳に載るまでに、数週間から1か月以上の時間が空いています。原価そのものは日々発生しているのに、入力の合図が「請求書が届くこと」と「月末の締め」になっているためです。

工事写真・施工管理のサービスを提供するルクレも、請求書が届いてから経理が入力し、月次決算を待って初めて収支が分かる状態を課題として挙げ、注文書を出した時点で見込みの原価を計上する方法を勧めています。

参考:蔵衛門|建設現場の原価管理に使える帳票とは

原価管理ソフトを入れても変わらない理由

原価管理ソフトを入れれば解決するとは限りません。

  • 建設関連のシステムを導入した会社への調査で、工事ごとの原価・利益の把握しやすさが「変わらない」と答えた割合は49.0%(Archi Village、102名、2026年8月。従業員3〜30名の会社が対象)
  • 建設産業の従事者1,257人への調査で、省人化・省力化のために活用できているデジタルツールとして工事台帳(原価管理)システムを挙げた人は10.2%(野原グループ、2025年3月)
  • 原価管理の手段はExcelが50.7%で最も多く、課題の1位は「担当者に依存している」34.7%(アイピア、建設業従事者1,071名、2025年8月)

参考:PR TIMES|建設関連システムの部分導入による「管理の分断」に関する実態調査(Archi Village)

参考:PR TIMES|建設産業従事者への建設DXの現状調査(野原グループ)

参考:アイピア|原価管理ソフト・システム導入状況に関する調査

原価管理ソフトが速くするのは、入力された後の集計です。入力する時点は変えてくれません。日報は施工管理アプリやExcel、注文書はExcel、請求書は紙というように、もとの情報がソフトの外にあり、月末に人が集めて打ち込んでいる限り、ソフトの画面に数字が出るのは月末の後です。

つまり、直すべきはソフトではなく、日報・発注・請求の情報がソフトに届くまでの流れです。

※入稿時:ここに「工事台帳の予実シート」のダウンロードバナーを設置

関連記事:建設DXにはERPが必要?!勧められる理由や成功のポイントを解説

月の途中で原価を見るための5つの直し方

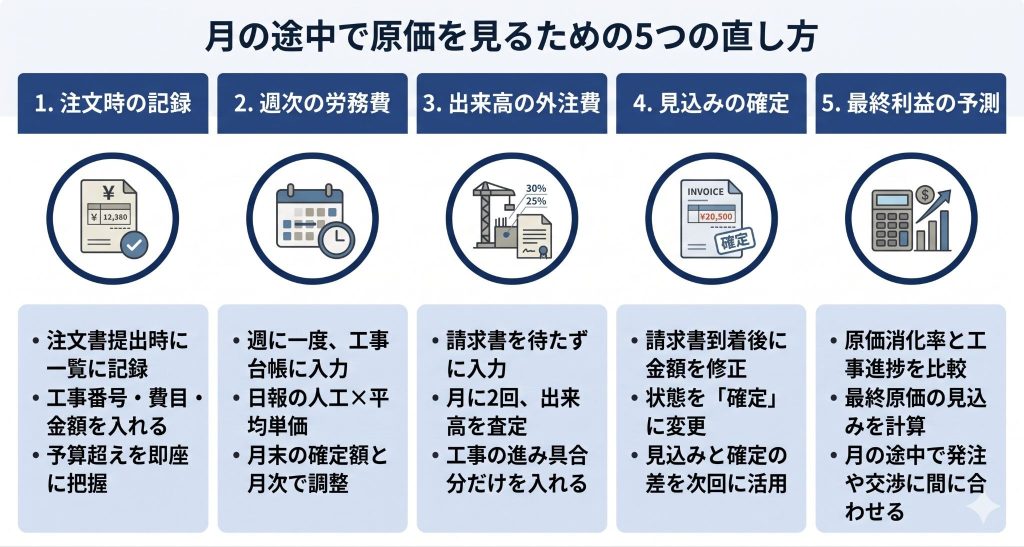

月の途中で原価を見るための5つの直し方を表したイメージ

今のソフトやExcelを残したまま、入力の時点を前に倒します。考え方は、請求書で確定した原価を待たず、発生した時点で「見込み」として入れることです。

1. 注文書を出した時点で、注文金額を記録する

協力会社や仕入先に注文書を出した時点で、工事番号・費目・金額を一覧に入れます。実行予算のうち、すでに発注先と金額が決まった分が分かり、予算を超える発注は注文の時点で気づけます。

2. 労務費は、日報の人工に単価を掛けて週ごとに入れる

日報の人工(にんく)を月末まで溜めず、週に一度、1人工あたりの単価を掛けて工事台帳に入れます。単価は職種ごとの平均で構いません。給与計算で確定した金額との差は、月次で直します。

3. 外注費は、出来高の査定額で入れる

協力会社の請求書を待たず、月に2回、現場で確認した出来高の金額を見込みとして入れます。注文金額の全額を原価に入れると、工事の進み具合より原価が先に進んで見えるため、進んだ分だけを入れるのがポイントです。

4. 請求書が届いたら、見込みを確定に置き換える

請求書が届いたら、見込みで入れていた金額を請求額に直し、状態を「確定」に変えます。見込みと確定の差が大きい取引先や費目は、次回から見込みの入れ方を直します。

5. 工事の進み具合と比べて、最終の利益を出す

原価の消化率(発生した原価÷実行予算)と、工事の進み具合を並べます。進み具合が40%で原価の消化率が50%であれば、このままでは予算を超えます。

最終の原価の見込みは「発生した原価÷進み具合」で概算できます。契約金額から引けば、最終の粗利の見込みが出ます。月の途中でこの数字が見えていれば、残りの発注の見直しや、追加工事の交渉に間に合います。

なお、ここでの原価は、月の途中で判断するための管理用の数字です。決算で使う会計上の原価(未成工事支出金、完成工事原価)とは目的が違うため、会計の処理は従来どおり、請求書と支払にもとづいて行います。

今の原価管理ソフト・会計ソフト・Excelのつなぎ方

入力の時点を前に倒すと、入力の回数が増えるように見えます。そこで、すでにどこかに入力されている情報は、打ち直さずに運ぶようにします。

つなぐ場所今の状態(よくある例)つなぎ方
日報から工事台帳へ施工管理アプリやExcelの日報を、月末に集計して打ち直す日報のデータをCSVで出し、工事番号と人工を原価管理ソフトに取り込む
注文書から工事台帳へExcelで作った注文書を、請求書が来てから入力する注文の入力を1か所にまとめ、注文した時点で原価管理ソフトに渡す
請求書から工事台帳へ紙やPDFの請求書を見ながら入力するAI-OCRで読み取り、注文・出来高と突き合わせてから取り込む
工事台帳から会計へ原価管理ソフトと会計ソフトに同じ仕訳を入力する原価管理ソフトから仕訳のデータを会計ソフトに渡す

多くの原価管理ソフトと会計ソフトは、データを出し入れする口を持っています。公開されている例を挙げます。

  • どっと原価3:財務会計ソフトと仕訳伝票のデータを双方向で連携
  • レッツ原価管理Go2:勘定奉行クラウドとAPIで直接連携。主要な会計ソフトへ仕訳を転記
  • 勘定奉行クラウド[建設業編]:積算や工事台帳・原価管理のシステムと、CSVまたはAPIで連携

参考:建設ドットウェブ|どっと原価シリーズ

参考:OBC|勘定奉行クラウド API連携 レッツ原価管理Go2

参考:OBC|勘定奉行クラウド[建設業編]

製品に口があっても、自社の工事番号や費目の付け方に合わせて運ぶ部分は、会社ごとに作る必要があります。ここが、製品の提供会社が手を出さず、人の転記が残りやすい部分です。

つないで成果を出した会社の例

  • 株式会社アクーズ会津(設備工事、売上30〜50億円未満):会計ソフトと原価管理ソフトを連携させ、支払処理が1時間から10分に。支払業務全体の負担は、担当者の実感で50%ほど減った
  • 協成工業株式会社(建設):複数のExcelへの二重・三重の入力を、kintoneの日報と自動集計に置き換え。日報の集計時間がなくなり、請求書1枚あたりの照合が平均15分短くなった

参考:建設ドットウェブ|導入事例 株式会社アクーズ会津

参考:コムデック|協成工業株式会社のkintone活用事例

エクセルで原価管理を行う方法と限界

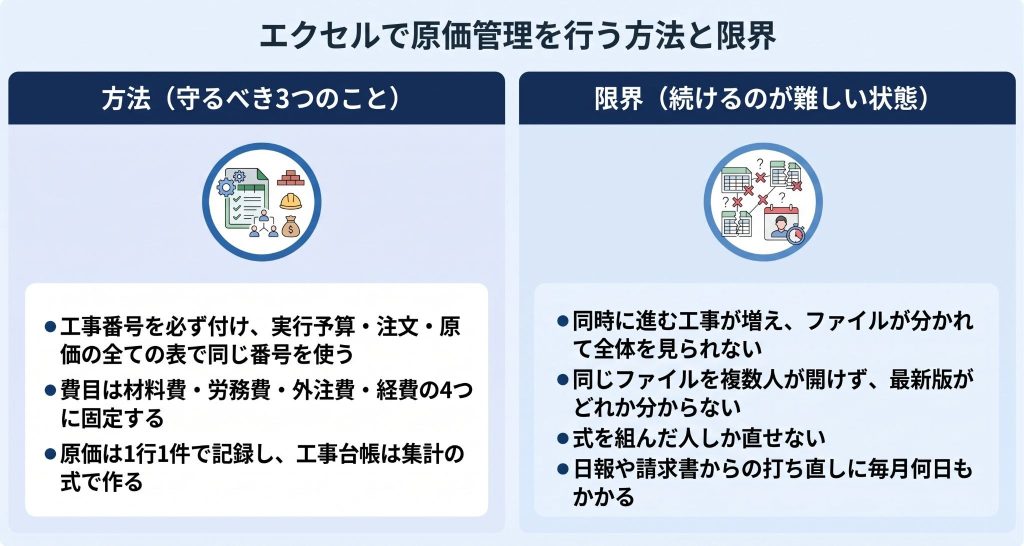

エクセルで原価管理を行う方法と限界を表したイメージ

工事の件数が少ないうちは、Excelでも原価管理はできます。次の3つを守ると、後からソフトに移すときにも困りません。

  • 工事番号を必ず付け、実行予算・注文・原価の全ての表で同じ番号を使う
  • 費目は材料費・労務費・外注費・経費の4つに固定する
  • 原価は1行1件で記録し、工事台帳は集計の式で作る(台帳に直接打ち込まない)

一方、次のような状態になったら、Excelだけで続けるのは難しくなっています。

  • 同時に進む工事が増え、ファイルが工事ごとに分かれて全体を見られない
  • 同じファイルを複数人が開けず、最新版がどれか分からない
  • 式を組んだ人しか直せない
  • 日報や請求書からの打ち直しに、毎月何日もかかる

建設業向けの原価管理ソフトの選び方

原価管理ソフトを選ぶ、または買い替える前に、先に入力の流れを決めることをおすすめします。入力の時点が月末のままでは、どのソフトでも結果は変わらないためです。そのうえで、次の点を確かめます。

  • 建設業の会計(未成工事支出金、完成工事原価、共通費の配賦)に対応しているか
  • 見込みの原価(注文済み、出来高)と確定の原価を分けて持てるか
  • 日報、注文、請求のデータをCSVやAPIで取り込めるか
  • 今の会計ソフトにデータを渡せるか

主な製品の公開価格は次のとおりです。最新の価格と税の扱いは、各社のページで確認してください。

製品公開されている価格
どっと原価3(クラウド)ライト 月額13,000円、スタンダード 月額23,000円(税抜。いずれも1ライセンスの参考月額。追加は1ライセンス月額7,000円)
レッツ原価管理Go2スタンドアロン版 660,000円(税込)、年間保守33,000円
アイピアライト 初期費用120,000円、月額10,000円(5ユーザーまで)
勘定奉行クラウド[建設業編]月額27,500円から(初期費用50,000円)

参考:建設ドットウェブ|どっと原価 価格

参考:レッツ|レッツ原価管理Go2 価格

参考:アイピア|料金

参考:OBC|勘定奉行クラウド[建設業編]価格

関連記事:建設DXでSaaSを導入するメリットとは?代表的なサービスや選定ポイントを解説

すぐに使えるテンプレート|工事台帳の予実シート

月の途中で予算と実績を比べるためのExcelテンプレートを用意しました。次の6つのシートで構成しています。

  • 工事一覧:全ての工事の契約金額、実行予算、発生した原価、原価の消化率、進み具合、最終の粗利の見込みを一覧で表示
  • 実行予算:工事ごとに、4つの費目の予算を入力
  • 注文一覧:注文書を出した時点で、注文金額を入力
  • 原価明細:日報、納品書、出来高の査定、請求書から、発生した原価を「見込」「確定」に分けて入力
  • 工事台帳:工事番号を選ぶと、費目ごとの予算、見込、確定、予算の残り、注文済みの金額を表示
  • 遅れの確認:費目ごとに、原価が発生してから台帳に載るまでの日数を書き出す

工事一覧では、最終の原価の見込みが実行予算を3%以上超える工事に色が付きます。工事の進み具合に対して原価が少なすぎる工事にも色が付き、日報や注文の入力漏れに気づけます。

まず「遅れの確認」のシートで、自社のどの費目が最も遅れているかを確かめてください。そこが、最初に直す場所です。

建設業の原価管理についてよくある質問

工事台帳は法律で作ることが決められていますか

建設業法は、営業所ごとに帳簿を備え、工事の引渡しから5年間保存することを求めています。ただし、この帳簿に書くことが決められているのは、請負契約や下請契約の内容です。工事ごとの原価を記録する工事台帳の様式が、法律で決められているわけではありません。

一方、決算で作る完成工事原価報告書は4つの費目で作る必要があり、公共工事を受注する会社は経営事項審査も受けます。工事ごとの原価を正しく記録しておくことは、実務上は欠かせません。詳しい扱いは、顧問の税理士や行政書士に確認してください。

参考:国土交通省|建設業法令遵守ガイドライン

見込みで入れた原価が、請求額と合わない場合はどうしますか

合わなくて構いません。見込みは、月の途中で判断するための数字です。請求書が届いた時点で確定の金額に置き換えます。差が大きい場合は、出来高の査定の仕方や、労務費の単価を見直してください。

現場が日報を入力してくれません

入力する場所が2つ以上あると、現場は入力しなくなります。日報の入力は1か所に決め、そこから工事台帳へは打ち直さずに運ぶ形にしてください。日報の項目も、工事番号、人数、作業時間の3つまで絞ると続きやすくなります。

原価管理ソフトを買い替えるべきでしょうか

買い替える前に、原価が台帳に載るまでの流れを確かめてください。もとの情報が月末に集まる運用のままであれば、買い替えても見える時期は変わりません。今のソフトがデータの取り込みに対応していれば、買い替えずに、日報・注文・請求とつなぐだけで月の途中に見えるようになる場合があります。

建設業の原価管理の悩みは『株式会社 TWOSTONE&Sons』へ

工事ごとの利益が月末まで分からない、原価管理ソフトを入れたが見える時期が変わらない、原価管理ソフトと会計ソフトに同じ数字を入力している、といったお悩みがあれば、『株式会社 TWOSTONE&Sons』にご相談ください。

当社は原価管理ソフトを販売する会社ではありません。今お使いのソフトとExcelを残したまま、日報・注文・請求の情報が工事台帳に届くまでの流れを整理し、つなぐ部分だけを開発する形でご提案します。

ご相談では、今のソフトとExcelを見せていただき、「どこをつなげば、月の途中で工事ごとの利益が出るか」を一緒に整理します。予実シートを使ってみて、手入力では続かないと感じた段階でも構いません。お気軽にお問い合わせください。

まとめ|原価が見えない原因は、ソフトではなく入力の時点にある

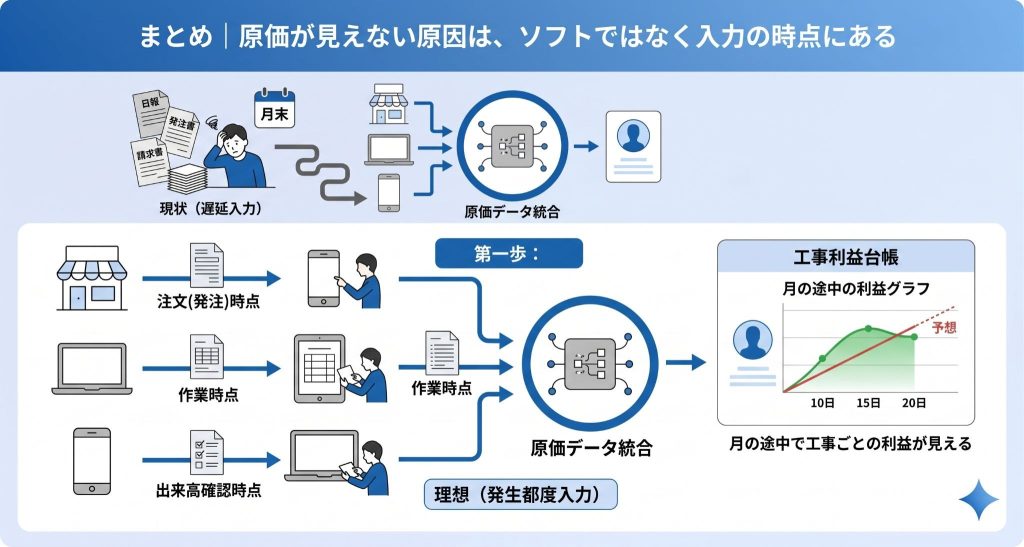

原価が見えない原因は、ソフトではなく入力の時点にあることを表しているイメージ

建設業の原価管理は、実行予算と工事ごとの実績を比べることが中心です。その実績が月末まで分からないのは、日報・発注・請求の情報を月末に人が集めて入力しているためで、原価管理ソフトを入れただけでは変わりません。

注文した時点、作業した時点、出来高を確認した時点で見込みの原価を入れ、請求書が届いたら確定に置き換える。この流れを作れば、今のソフトとExcelのままでも、月の途中で工事ごとの利益が見えるようになります。まずは費目ごとに、原価が台帳に載るまでの日数を書き出すところから始めてみましょう。

CONTACT

株式会社TWOSTONE&Sonsグループでは
60,000人を超える
人材にご登録いただいており、
ITコンサルタント、エンジニア、マーケターを中心に幅広いご支援が可能です。
豊富な人材データベースと創業から培ってきた豊富な実績で貴社のIT/DX関連の課題を解決いたします。

  • コンサルティング対応
    コンサルティング
  • 内製化支援・人材紹介・派遣対応
    内製化支援・人材紹介・派遣
  • 受託開発対応
    受託開発

幅広い支援が可能ですので、
ぜひお気軽にご相談ください!
